3 września 2020

44 etap budowy

Etap I obejmuje: – murowanie ścian VI piętra – zakończono wewnętrzne – układanie kamienia – dach nad IV piętrem – w trakcie/przerwa – układanie styropianu oraz […]
1 września 2020

43 etap budowy

Etap I obejmuje: – murowanie ścian VI piętra – zakończono zewnętrzne – układanie kamienia – dach nad IV piętrem – w trakcie – układanie styropianu oraz […]
20 sierpnia 2020

42 etap budowy

Etap I obejmuje: – murowanie ścian VI piętra – w trakcie – układanie kamienia – dach nad IV piętrem – w trakcie – układanie styropianu oraz […]
19 sierpnia 2020

41 etap budowy

Etap I obejmuje: – murowanie ścian VI piętra – w trakcie – betonowanie stropu nad VI piętrem – zakończono – układanie styropianu oraz membrany – dach […]
23 lipca 2020

40 etap budowy

Etap I obejmuje: – murowanie ścian zewnętrznych i wewnętrznych IV piętra – zakończono – murowanie ścian VI piętra – zostały wewnętrzne do wymurowania – układanie zbrojenia […]
23 lipca 2020

39 etap budowy

Etap I obejmuje: – murowanie ścian zewnętrznych i wewnętrznych IV piętra – w trakcie – murowanie ścian VI piętra – w trakcie, zewnętrzne nośne wykonane – […]
8 lipca 2020

38 etap budowy

Etap I obejmuje: – murowanie ścian zewnętrznych i wewnętrznych IV piętra – w trakcie – betonowanie ścian, słupów i szybu windowego VI piętra – zakończono – […]
30 czerwca 2020

37 etap budowy

Etap I obejmuje: – murowanie ścian zewnętrznych i wewnętrznych IV piętra – w trakcie – zbrojenie ścian, słupów i szybu windowego VI piętra – murowanie kominów […]
26 czerwca 2020

36 etap budowy

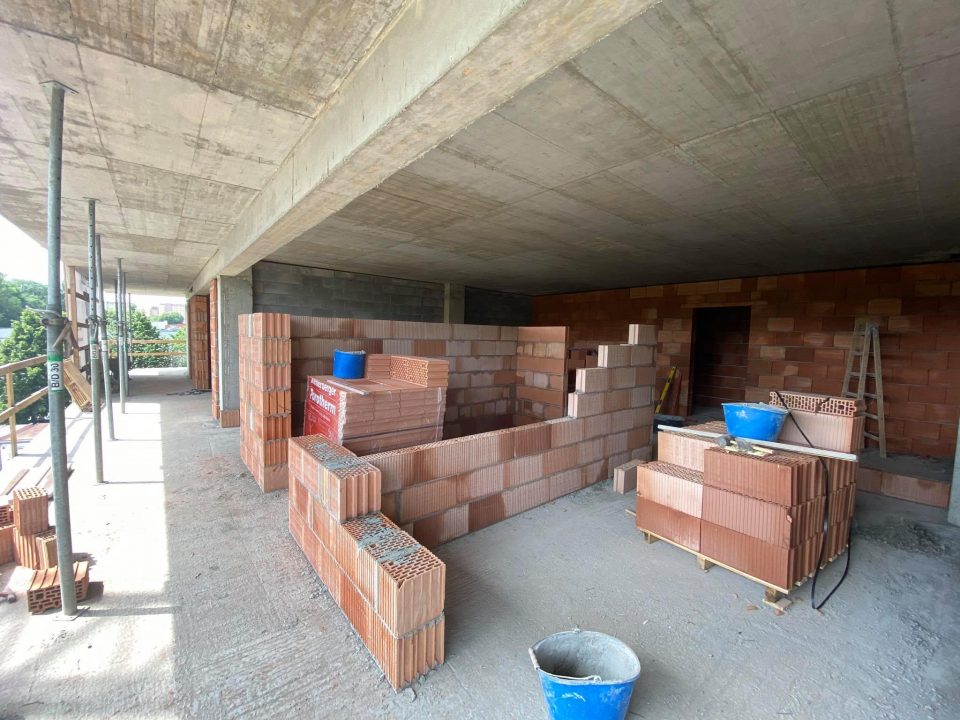

Etap I obejmuje: – murowanie ścian wypełniających i działowych III piętra – zakończono – murowanie ścian zewnętrznych i wewnętrznych IV piętra – rozpoczęto  – betonowanie stropu […]
10 czerwca 2020

35 etap budowy

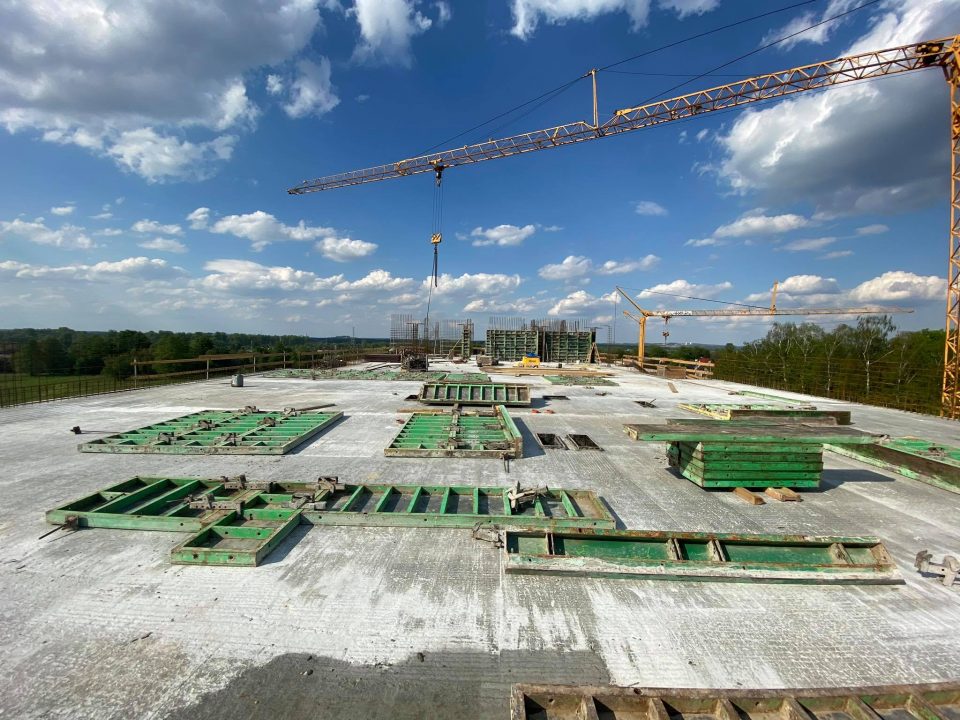

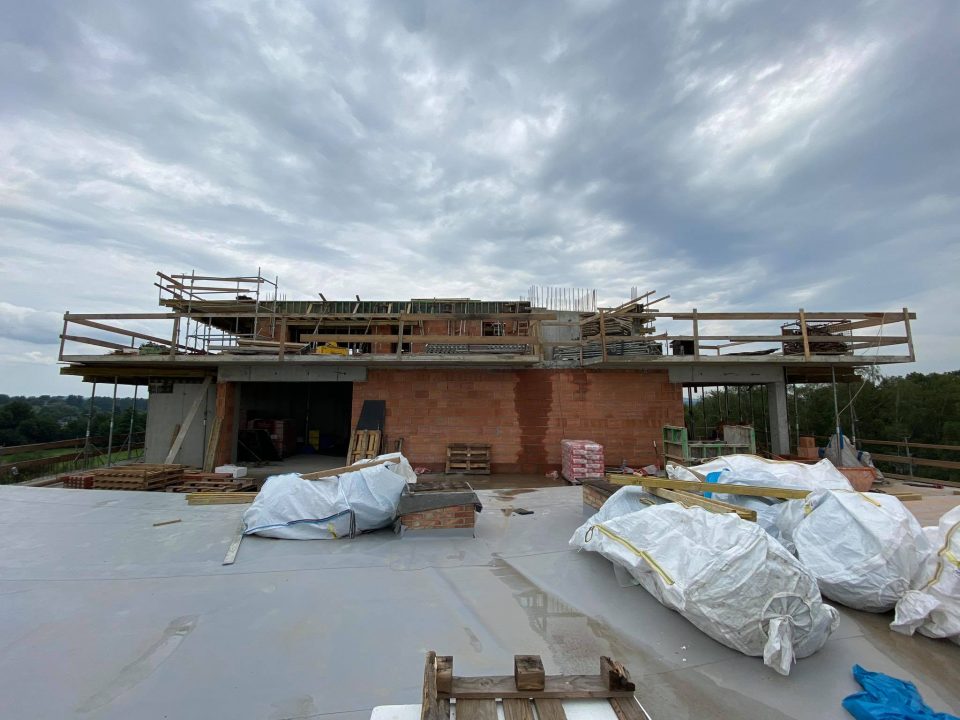

Etap I obejmuje: – murowanie ścian wypełniających i działowych III piętra  – murowanie ścian zewnętrznych V pietra  – układanie zbrojenia stropu nad V piętrem   Etap II […]
1 czerwca 2020

34 etap budowy

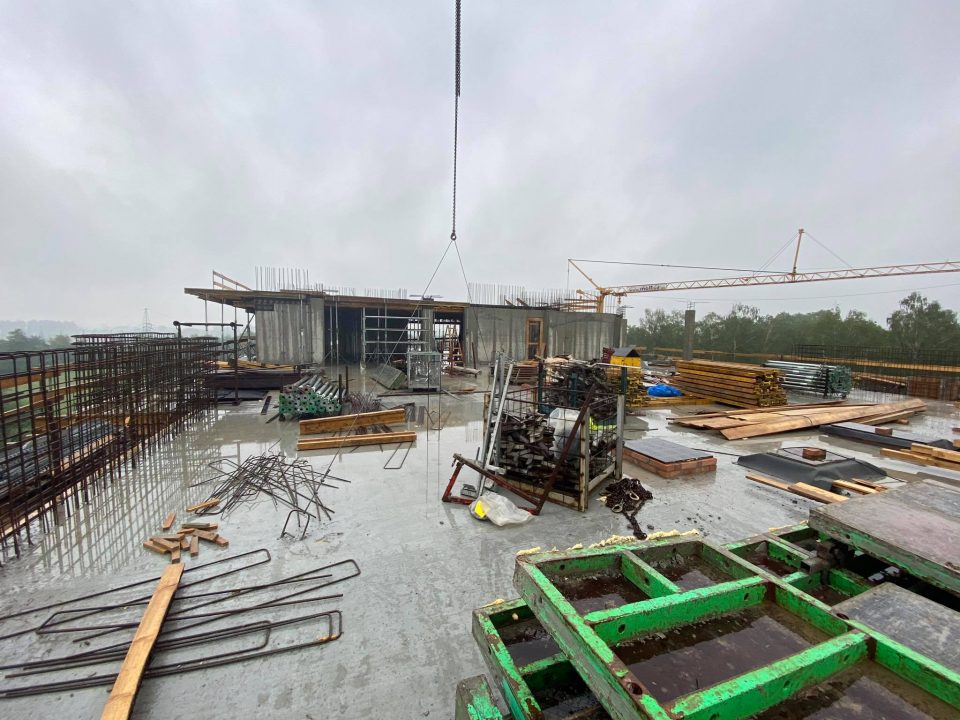

Etap I obejmuje: – murowanie ścian wypełniających i działowych III piętra – w trakcie – zbrojenie i betonowanie attyki V piętra – układanie szalunku pod strop […]
25 maja 2020

33 Etap Budowy

– murowanie ścian II piętra – rozpoczęcie murowania ścian III piętra – betonowanie ścian, słupów i szybu windowego V piętra – instalację elektryczną I piętra – […]
19 maja 2020

32 etap budowy

– murowanie ścian II piętra – ciąg dalszy – zbrojenie ścian, słupów i szybu windowego V piętra – instalacja elektryczna I piętro – w trakcie – […]
14 maja 2020

31 ETAP PRAC

Szanowni Państwo rozpoczynamy kolejny etap prac obejmujący: – murowanie ścian II piętra – ciąg dalszy, – betonowanie stropu nad IV piętrem – zakończono – instalacja elektryczna […]
11 maja 2020

30 ETAP PRAC

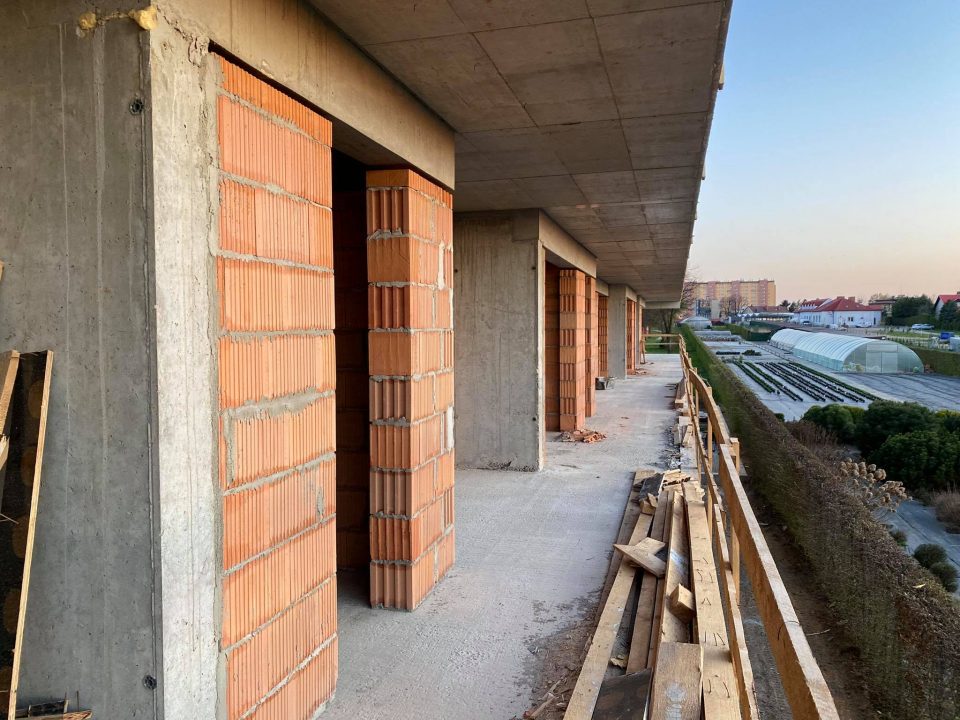

Kolejne prace budowlane na Inwestycji Prestige Aparts dobiegają ukończenia i tym samym finalizujemy poniższy zestaw prac: Etap obejmuje: – murowanie ścian I piętra – zakończono – […]
29 kwietnia 2020

29 ETAP PRAC

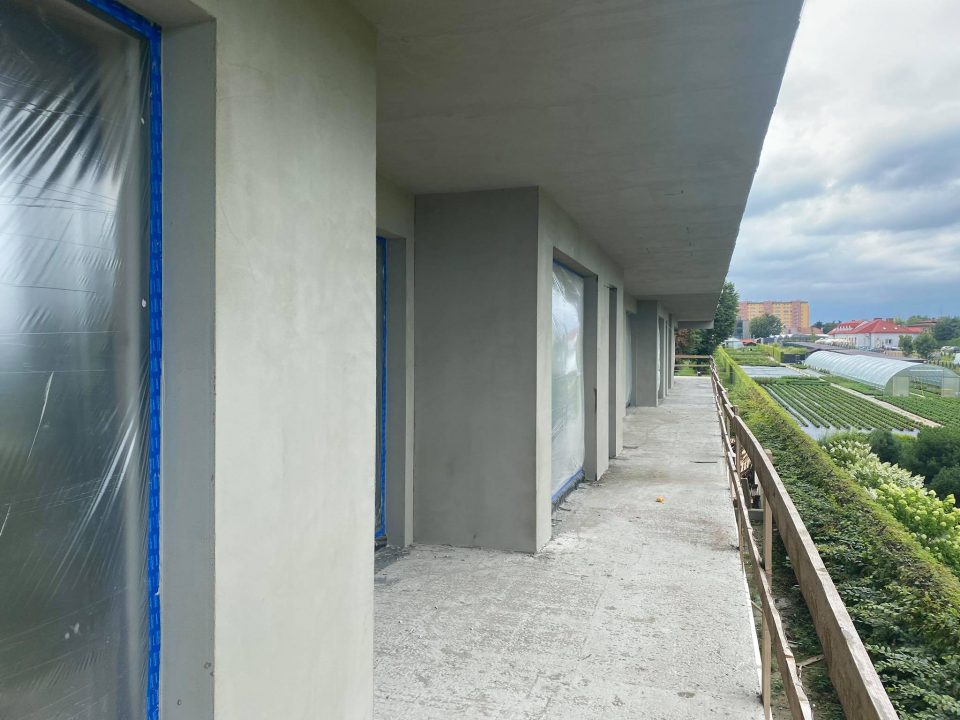

Szanowni Państwo z przyjemnością informujemy, iż trwają prace nad kolejnym etapem Inwestycji uwzględniające następujące prace: – murowanie ścian I piętra – ciąg dalszy – częściowe usunięcie […]
23 kwietnia 2020

28 ETAP PRAC

Trwające prace związane z realizacją Inwestycji w dalszym ciągu przebiegają bez problemów. Z przyjemnością informujemy o wykonaniu następnego etapu, który zawiera: – murowanie ścian I piętra […]
17 kwietnia 2020

27 ETAP PRAC

Szanowni Państwo pomimo wielu utrudnień związanych z pandemią COVID-19 zaplanowane prace budowlane idą nieprzerwanie. Informujemy, iż w dalszym ciągu prace przebiegają w dobrym tempie. Obecny stan […]
10 kwietnia 2020

Spokojnej Wielkanocy

9 kwietnia 2020

26 ETAP PRAC

Realizacja Inwestycji na etapie 26 etapu prac, który obejmuje: – betonowanie stropu nad III piętrem – betonowanie schodów na III piętro – murowanie ścian I piętra […]

23 grudnia 2020

Wesołych Świąt

 fot.: shutterstock
5 grudnia 2020

54 etap budowy

Etap obejmuje: V piętro – tynki wewnętrzne – w trakcie, centralne ogrzewanie – w trakcie VI piętro – elektryka – w trakcie Zakończono montaż szyb balustrad […]
26 listopada 2020

53 etap budowy

Etap I obejmuje: – układanie kamienia – dach nad VI piętrem – zakończono – montaż obróbek blacharskich nad IV i VI piętrem – zakończono Zakończono wszystkie […]
24 listopada 2020

52 etap budowy

Etap I obejmuje: – układanie kamienia – dach nad VI piętrem – w trakcie – montaż obróbek blacharskich nad VI piętrem – w trakcie Etap II […]
23 listopada 2020

51 etap budowy

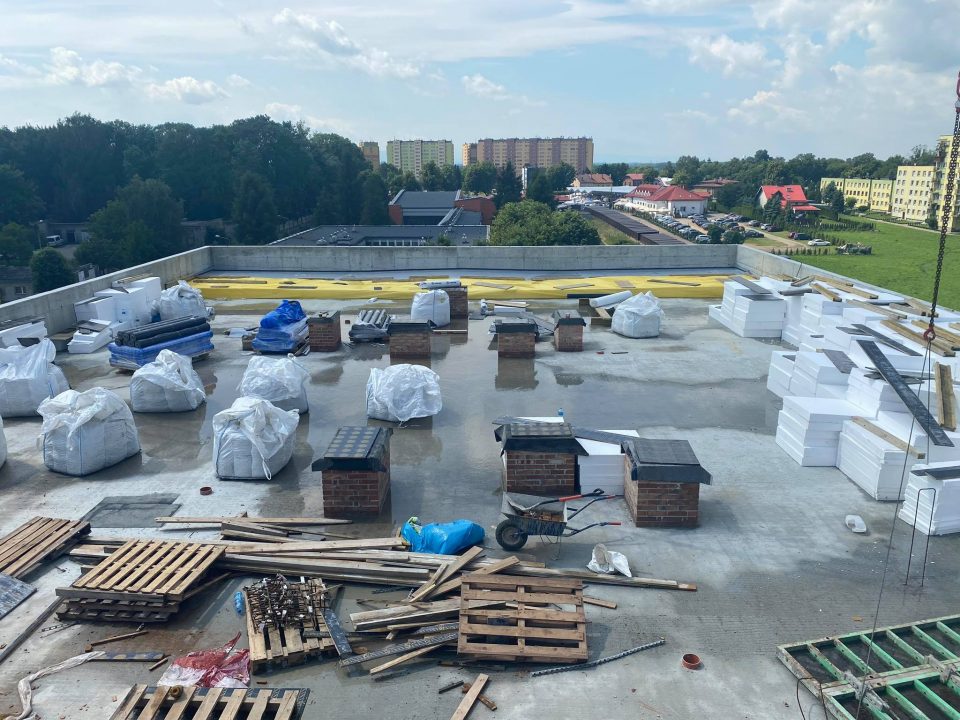

Etap I obejmuje: – układanie styropianu oraz membrany – attyka nad VI piętrem – zakończono – układanie kamienia – dach nad VI piętrem – w trakcie […]
20 listopada 2020

50 etap budowy

Etap I obejmuje: – układanie kamienia – dach nad IV piętrem – zakończono – układanie styropianu oraz membrany – attyka nad VI piętrem – w trakcie […]
27 października 2020

49 etap budowy

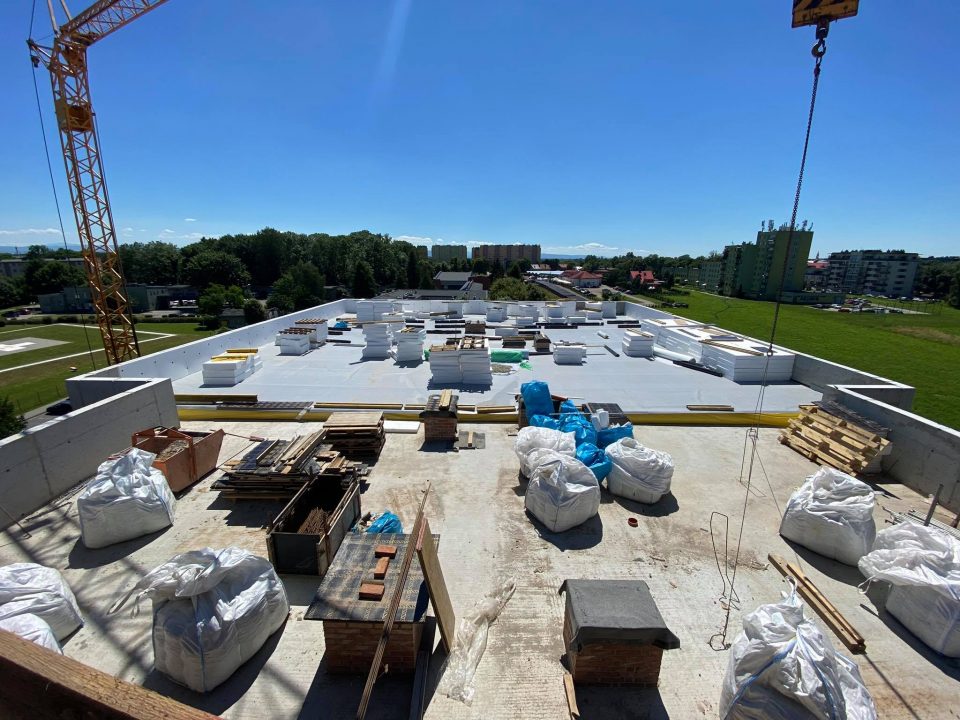

Etap I obejmuje: – układanie kamienia – dach nad IV piętrem – w trakcie – układanie styropianu oraz membrany – attyka nad IV piętrem – zakończono […]
27 października 2020

48 etap budowy

Etap I obejmuje: – układanie kamienia – dach nad IV piętrem – w trakcie – układanie styropianu oraz membrany – attyka nad IV piętrem – w […]
18 października 2020

47 etap budowy

Etap I obejmuje: – układanie kamienia – dach nad IV piętrem – w trakcie/wznowiono – układanie styropianu oraz membrany – attyka nad IV piętrem – w […]
